В 2022/23 учебном году было введено новое задание № 22 ЕГЭ по информатике. Это задание на построение математических моделей для решения практических задач. Задание повышенного уровня сложности, призвано привлечь внимание к параллельному программированию, технологиям организации многопоточных вычислений. В демонстрационной версии ЕГЭ по информатике 2024 и 2025 гг. вопрос задания № 22 был изменён с вычисления минимально возможного времени выполнения всей совокупности процессов на нахождение максимальной продолжительности отрезка времени, в течение которого возможно одновременное выполнение указанного количества процессов. В демоверсии 2026 года нужно определить максимальное количество процессов, которые могут быть завершены за определенное количество времени. Также в тренировочных вариантах появились новые условия - нахождение времени окончания всех процессов, если их достаточно много, нахождение максимального количества процессов в определенный момент времени, временных интервалов одновременного выполнения процессов при некотором условии. Время на выполнение задания 7 минут согласно спецификации.
Статистика выполнения 22 задания за последние четыре года:
| Год | % выполнения |
| 2022 | 57,5 |
| 2023 | 51,2 |
| 2024 | 10,8 |
| 2025 | 34 |
Типичные ошибки при выполнении:
- невнимательное прочтение условия заданий;
- решение заданий по шаблону, без учета изменений в формулировках условий и самих вопросов.
Анализ возможных причин получения выявленных типичных ответов:
Недостаточный уровень знаний в применении электронных таблиц, незнание приемов работы с функциями и ошибки при их использовании.
Пути устранения типичных ошибочных ответов в ходе обучения школьников:
- Использование на уроках больше практических заданий на электронные таблицы с применением разнообразных формул и функций, в том числе, в нестандартной формулировке.
- Развитие логики.
- Требуется внимание в работе с информацией, в данном случае, с большим массивом информации, представленной в виде электронных таблиц, умение четко оформить решение и еще раз сопоставить его с требованиями задания.
Основные подходы к решению
Один из популярных методов решения таких заданий – построение диаграммы Ганта в электронных таблицах. Диаграмма Ганта – это линейчатая диаграмма, которая выстраивает цепочку зависимых и независимых процессов по временной протяженности. Если процессы можно «передвигать», задача превращается в отыскание максимального/минимального отрезка времени одновременного выполнения нескольких процессов.
Другой способ решения - с помощью функции ВПР (Vlookup, или вертикальный просмотр). Способ с ВПР хорош, когда процессов много или нужно узнать время завершения группы процессов.
ВПР(искомое_значение; таблица; номер_столбца; соответствие)
Искомое_значение - значение, которое нужно искать. Это может быть значение (число, дата, текст) или ссылка на ячейку (содержащую искомое значение), или значение, возвращаемое какой-либо другой функцией Excel.
Таблица – диапазон данных, где мы будем искать нужные нам значения. В просматриваемом диапазоне могут быть различные данные, например, текст, даты, числа, логические значения. Регистр символов не учитывается функцией.
Номер_столбца - номер столбца в заданном диапазоне, из которого будет возвращено значение, находящееся в найденной строке.
Соответствие: если нужно точное совпадение при поиске ВПР, вводим 0, если нужно приближённое соответствие при поиске ВПР, вводим 1.
Задачи с решениями на применение разных способов

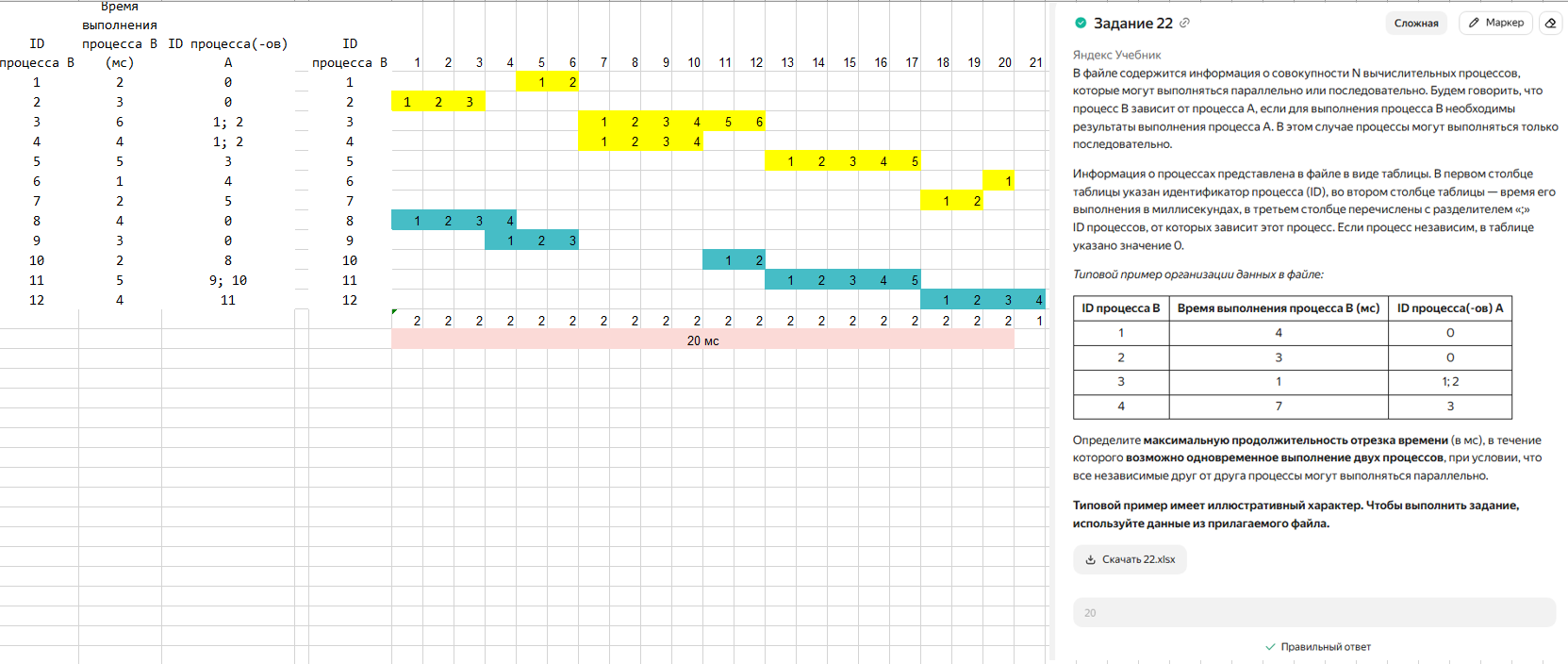

1. Задача про максимальный отрезок времени одновременного выполнения четырех процессов
Файл с данными

2. Задача про максимальный отрезок времени одновременного выполнения двух процессов
Файл с данными

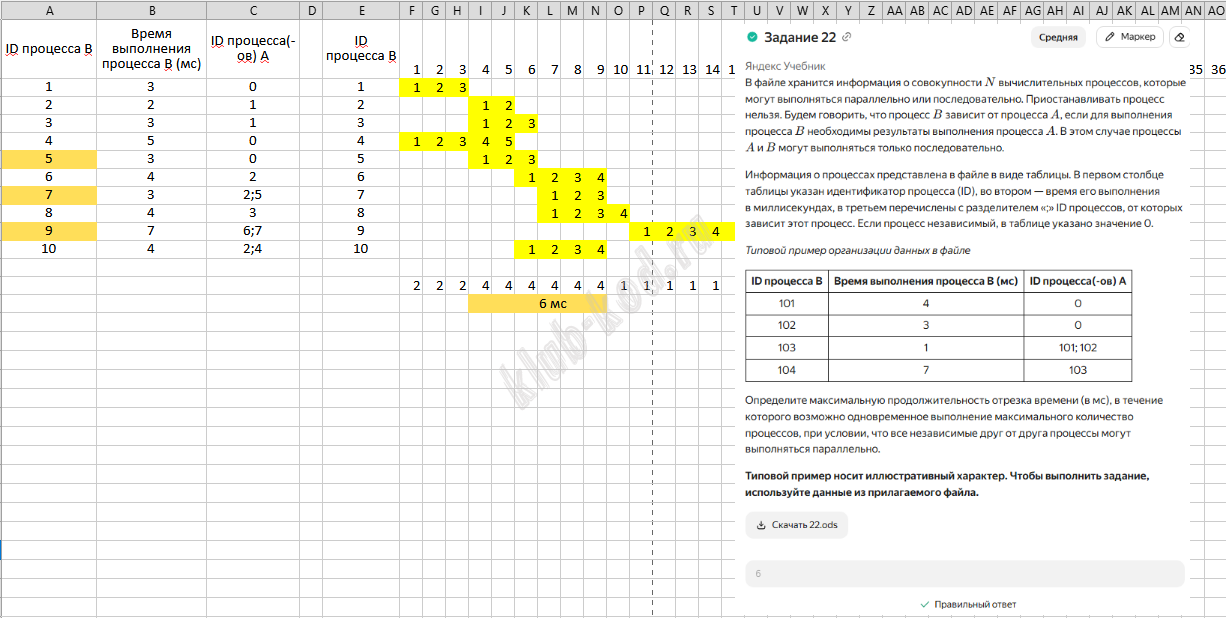

3. Задача про максимальный отрезок времени одновременного выполнения максимального количества процессов
Файл с данными
